截至6月底全市重大项目完成投资情况
截至6月底,南京市省级重大项目累计完成投资336.53亿元,占年度计划投资的61.7%,其中二季度完成年度计划投资的39.9%,超过一季度18.1个百分点;12个新开工项目全部开工,开工率达100%。省领导挂钩的4个项目完成投资41亿元,占年度计划投资的61.8%。
截至6月底,全市市级重大项目(中期调整后)累计完成投资1320.37亿元,占年度计划投资的54.9%,其中二季度完成年度计划投资的34.4%。135个新开工项目开工126个,开工率达93.3%,完成上半年新开工项目开工率90%的目标。

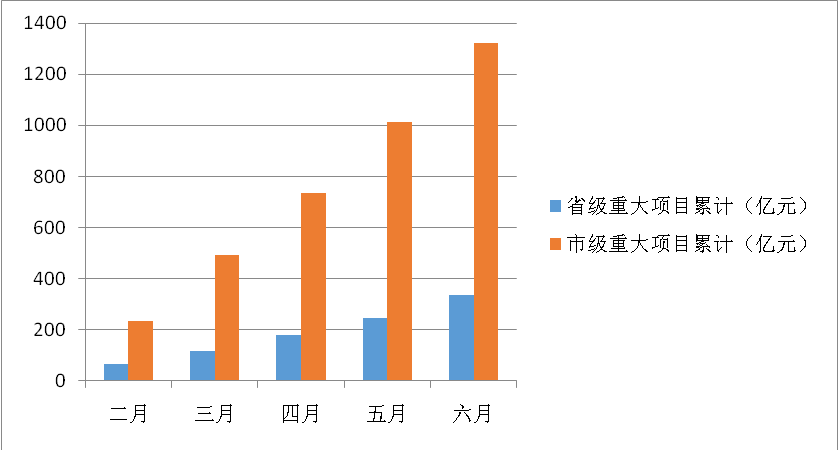

2-6月省市级重大项目完成投资额 | ||
截至月份 | 省级重大项目(亿元) | 市级重大项目(亿元) |
二月 | 67.7 | 233.5 |
三月 | 119.04 | 492.44 |
四月 | 178.5 | 735 |
五月 | 244.45 | 1014.14 |
六月 | 336.53 | 1320.37 |
